湖南省衡阳市境内最大装机容量风电场正式发电

2017-06-19 来源:衡阳全搜索 浏览数:3194

湖南省衡阳市境内最大装机容量风电场正式发电,每年可节约标煤3.2万吨,并减少多种大气污染物的排放。

   湖南省衡阳市境内最大装机容量风电场正式发电,每年可节约标煤3.2万吨,并减少多种大气污染物的排放。
  6月15日下午,位于耒阳市长坪乡的太平风电场通过国网湖南省电力公司验收,首批7台风力发电机组正式发电并网,这标志着目前湖南省衡阳市境内装机容量最大的风电场正式投产。


  太平风电场项目由远景能源集团公司投资,2014年12月份项目通过省发改委核准,总投资近4.3亿元,发电总装机容量达5万千瓦,共计安装23台风力发电机组,年送电量约1亿度。
  总承包方中国能建湖南火电公司于2016年5月10日进场施工,目前风力发电机组已吊装完成15台,7月底完成所有风力发电机组安装,其中首批7台机组于昨日发电并网,第二批8台机组将在7月10日前发电并网,最后一批8台机组下月底并网。
  国网衡阳供电公司积极贯彻国家“节能减排、绿色低碳”的发展战略,大力支持衡阳市能源结构调整,从太平风电场项目的前期可研、项目审批、专业保障、属地协调、验收并网等全过程给予支撑,争取资金新建110千伏神太线,从太平风电场到220千伏神龙变电站,全长35公里,今年5月26日全线贯通,比计划提前了3个月竣工,确保太平风电场发出的清洁电能同步输送到千家万户。

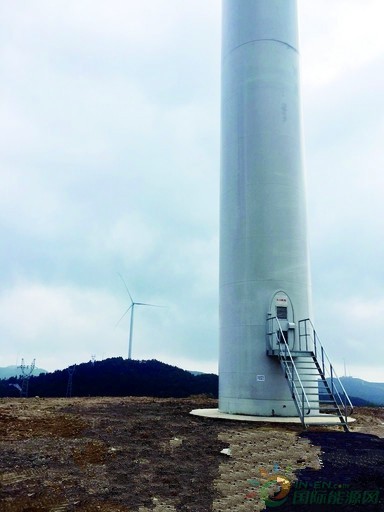

  记者看到,每台风力发电机组占山头分布,项目横跨长坪乡、太平乡10个行政村达14平方公里。机组高达96米,比30层楼还高,高耸入云,蔚为壮观。
  据了解,太平风电场二期已经省发改委核准,发电总装机容量达5万千瓦,预计今年下半年开始施工建设。此外,中国能建集团与耒阳市签订了规模达10亿元的风电开发协议,目前在耒阳市小水镇、余庆街道做测风实验,预计明年开始建设。
  “太平风电场建成,每年可节约标煤3.2万吨。每年可减少多种大气污染物的排放,其中减少二氧化硫排放量约539吨,氮氧化物约305吨,二氧化碳6.8万吨,烟尘排放量305吨,可以说,它的投产可为衡阳电网清洁能源增添新动力。”国网衡阳供电公司相关负责人介绍说。
阅读上文 >> 陕西渭南市首家风电项目在潼关合阳太姒湖开工建设
阅读下文 >> 扎兰山风电场3号风机齿轮箱吊装询价公告

版权与免责声明:
凡注明稿件来源的内容均为转载稿或由企业用户注册发布,本网转载出于传递更多信息的目的,如转载稿涉及版权问题,请作者联系我们,同时对于用户评论等信息,本网并不意味着赞同其观点或证实其内容的真实性;


本文地址:http://eastwp.net/bidding/show.php?itemid=59993

转载本站原创文章请注明来源:东方风力发电网

按分类浏览

点击排行

图文推荐

推荐招投标
