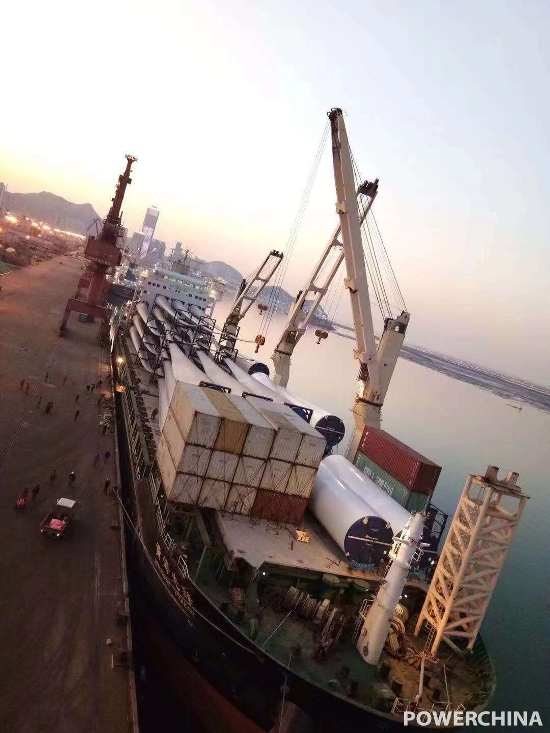

近日,澳大利亚牧牛山风电项目首批8套风机设备的机舱、轮毂、叶片、塔筒、发电机和电控部件,从江苏连云港顺利按期发运,驶向澳大利亚塔州贝尔港,预计2019年1月下旬抵达,随后分批陆续运至项目现场。
2018年下半年,在国内风机设备制造行业供货普遍紧张的不利条件下,发电公司在海投公司总部的大力支持下,主动出击与金风澳洲、金风科技进行了多次对接协调,有效的促进提高了金风科技对牧牛山项目按期保质建设实施的重视程度。
在海投总部领导的支持和关注下,2018年12月21日牧牛山项目顺利完成首批风机设备的出厂验收、12月24日完成集港、12月29日收到海运提单、12月30日按计划启运,设备生产运输工作紧张、有序、高效、受控,为牧牛山项目按计划实现2019年的各项工程节点奠定坚实基础。
