第二季度美国风电发展报告发布:总开工容量创新高 15个州计划风电装机超1 GW

2019-08-09 来源:风能专委会CWEA 浏览数:6663

美国风能协会(AWEA)每季度都会发布一份《美国风电行业季度市场报告》,提供美国风电行业活动和趋势的概览,包括新增风电装机容量,在建风电项目和处于准备开工状态的项目情况,还包括新签署的电力购买协议(PPA)和项目收购活动等。更详细的季度报告中,还提供有每个风电项目的具体详情,包括项目业主,风机制造商,项目规模和电力购买者等信息。

   美国风能协会(AWEA)每季度都会发布一份《美国风电行业季度市场报告》,提供美国风电行业活动和趋势的概览,包括新增风电装机容量,在建风电项目和处于准备开工状态的项目情况,还包括新签署的电力购买协议(PPA)和项目收购活动等。更详细的季度报告中,还提供有每个风电项目的具体详情,包括项目业主,风机制造商,项目规模和电力购买者等信息。

  编译自:美国风能协会AWEA

  根据美国风能协会(AWEA)发布的最新数据,美国风电场开发活动在2019年第二季度上升到新的高点。

  目前正在建设或处于准备开工状态的风电装机容量为创纪录的41801 MW,比去年同期的活动水平增加了10%。规划中的风电项目(project pipeline)第二季度增长了7%,第二季度新增开工建设和处于准备开工状态的项目总容量为7290 MW。

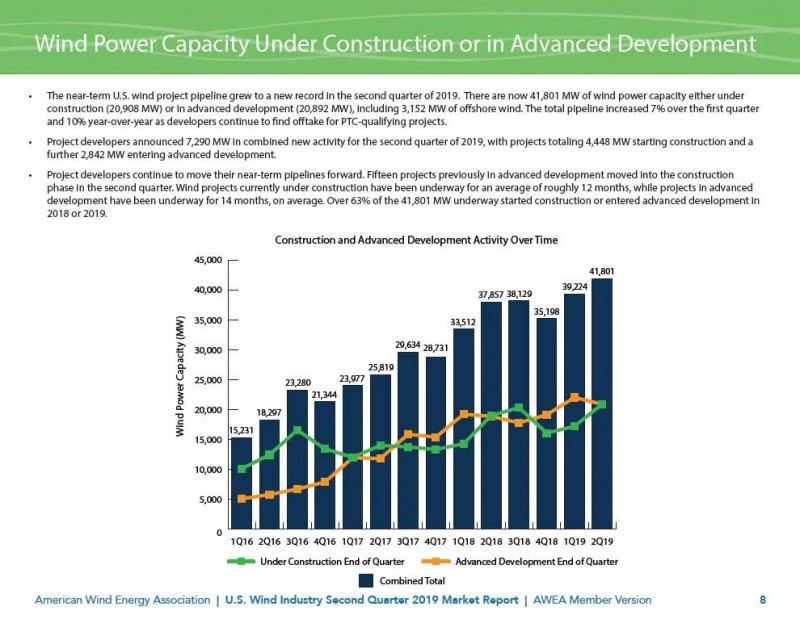

  2010-2019按季度美国风电新增装机容量对照图

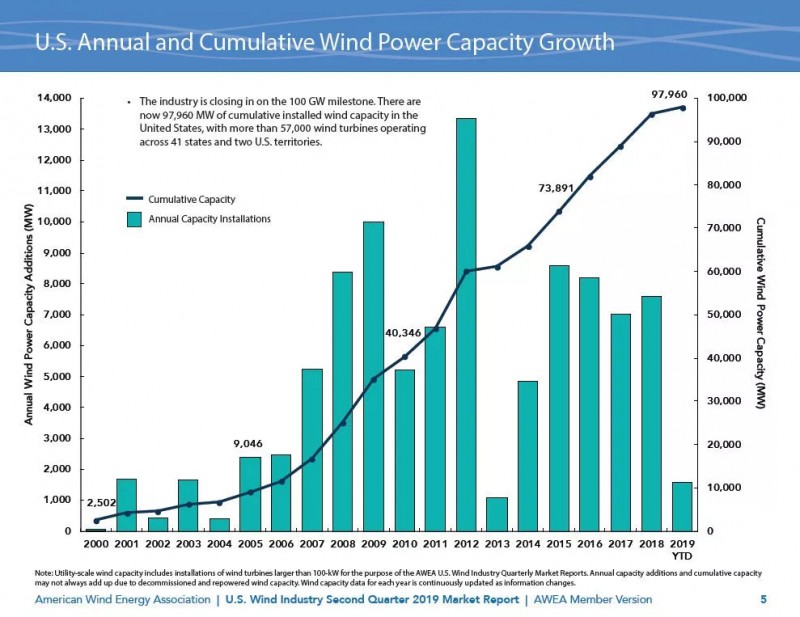

  2000-2019年美国风电年度新增和总装机数量及增长情况

  目前33个州正在进行200多个风电项目,其中15个州的风电装机容量超过1,000 MW,有望在短期内实现并网。德克萨斯州目前拥有最多的项目(9015 MW),其次是怀俄明州(4831 MW),新墨西哥州(2774 MW),爱荷华州(2623 MW)和南达科他州(2183 MW)。

  海上风电在第二季度也出现了一些重大活动,新的海上风电目标在马里兰州(1200 MW),康涅狄格州(2000 MW)和纽约州(9000 MW)准备立法。新泽西州向Ørsted的1100 MW海上风电项目颁发了首个海上可再生能源证书(OREC)。

  美国风电客户也宣布了新的长期购电协议(PPA)合同,第二季度共计1962 MW。非公用事业公司客户签署的合同占第二季度PPA总量的52%(1013 MW)。公用事业部门的强劲需求,使其占到了第二季度购电协议剩余的48%(949 MW)。第二季度有736 MW 的风电并网,总共有4个新的风电场正式委托给电网运营。这使得美国的风电总容量达到了 97.96 GW,超过5万7000台风电机组正在运营,分布在美国本土41个州和两个美国领属地。

2019上半年美国各州新装机容量分布图

  第二季度美国风电发展亮点

  2019年风电项目安装美国风电行业2019年第二季度新增并网风电装机736 MW。今年上半年总投产了1577 MW,比2018年上半年增加了53%。项目业主在第二季度委托两个州的4个新项目。德克萨斯州安装了734 MW,其次是加州的2 MW。

  目前美国累计装机容量为97.96 GW,超过5万7000台风电机组,分布在美国本土41个州和两个美国领属地。

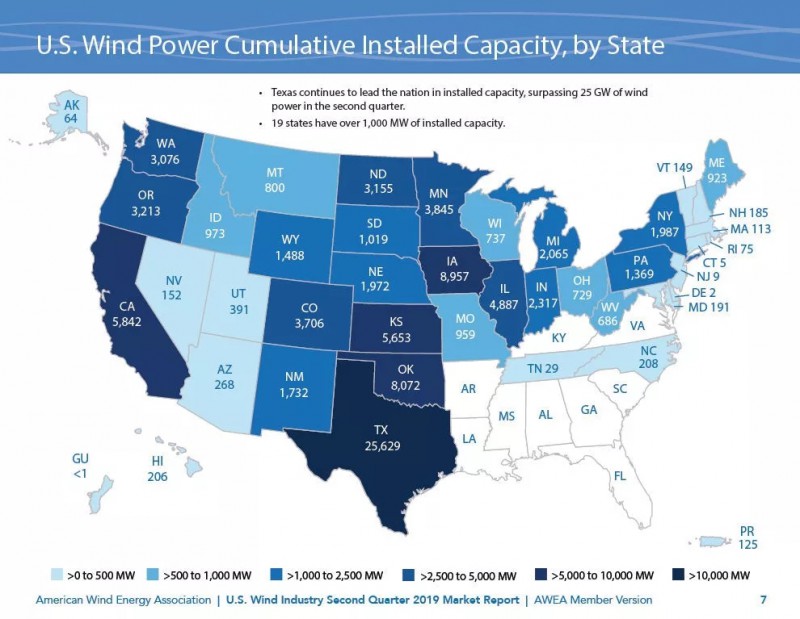

美国各州总计风电装机容量

  在建或准备开工建设的风电装机容量

  第二季度末美国在建风电活动达到创纪录的20908 MW,准备开工建设项目20892 MW。两者合计41801 MW,同比增长10%,创美国风能行业新高。第二季度新开工建设项目4448 MW,另有2842 MW进入准备开工建设阶段。合计7290 MW,是有史以来第二高的季度建设容量记录。

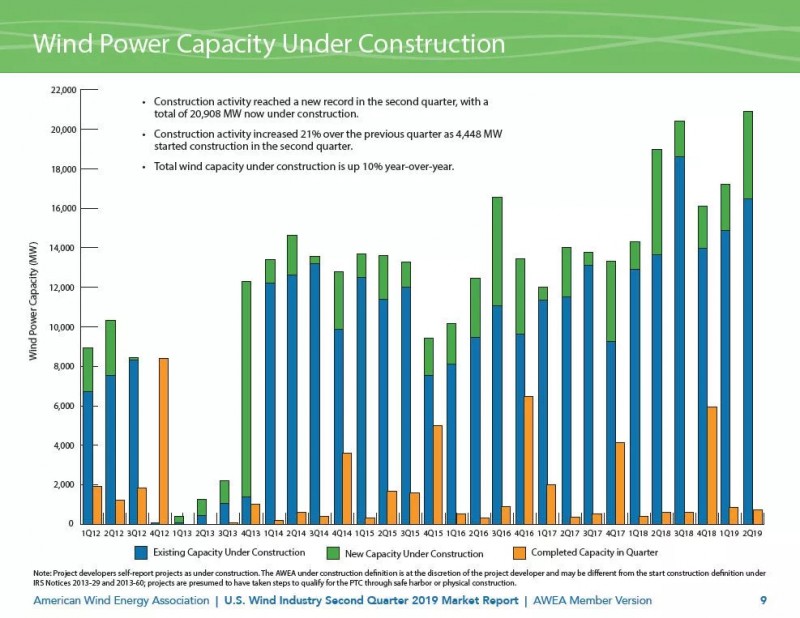

  2012年第1季度至2019第2季度按季度在建风电容量

  15个州各有超过1000 MW的在建或预计开工项目。德克萨斯州预计开工项目最多,占预计总开发量(41801 MW)的22%,计9015 MW;其次是怀俄明州(12%,4831 MW),新墨西哥州(7%,2774 MW),爱荷华州(6%,2623 MW)和南达科他州(5%,2183 MW)。

  近三年在建和准备开工风电项目容量

  就承购而言,所有规划中的风电项目中,47%的容量签有长期购电合同(PPA),其中20%为公用事业所有,8%签有对冲合同。

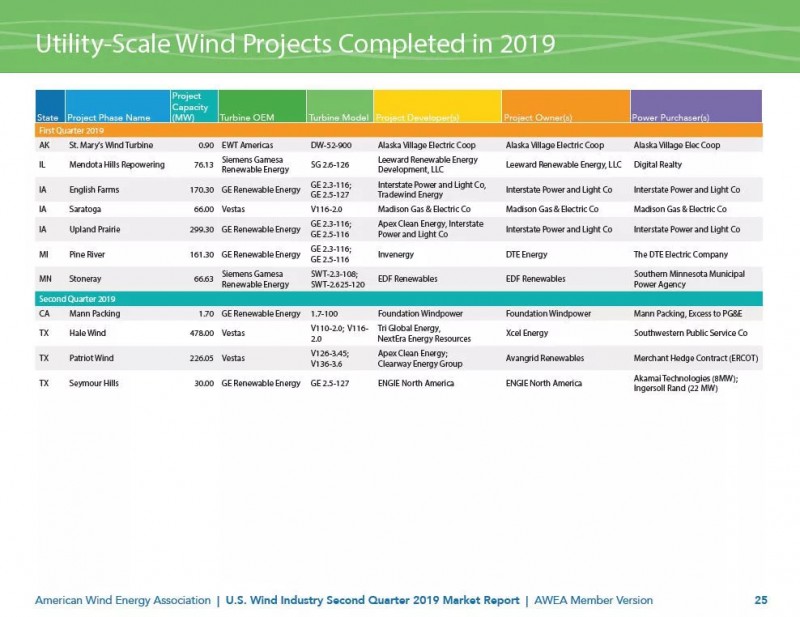

  2019年已完成的公共事业风电项目

  风电采购活动项目开发商在第二季度签署的新长期购电合同(PPA)为1962 MW,今年共计已签署4799 MW。

  非公用事业的公司客户,在第二季度签订的长期购电合同占52%(总计1013 MW)。有六家公司首次购买了风能,包括荷美尔食品公司(Hormel Foods),思科系统公司(Cisco Systems)和安永会计事务所(Ernst & Young)等。

  公用事业公司签定的长期购电合同为949 MW,由联合电力公司和明尼苏达市电力局牵头。美国电力公司(Ameren)密苏里分公司还宣布计划在第二季度直接新增300 MW的风电容量。

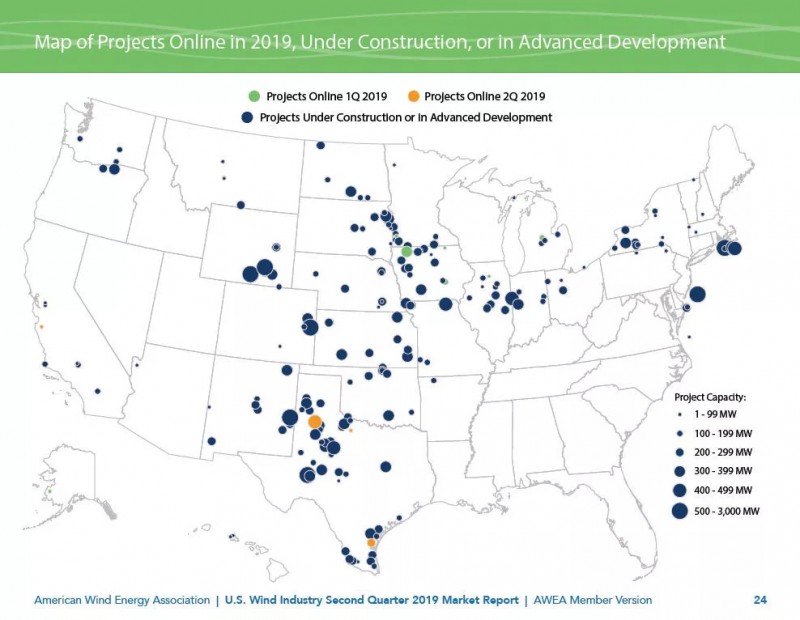

  2019年并网、在建或预计开工项目分部地图

  风电机组技术趋势维斯塔斯风机占2019年上半年风电机组安装量的49%, GE可再生能源占42%,西门子歌美飒占9%。

  风电机组平均单机容量继续增加,年初至今安装的风电机组有14%的额定功率在3.4 MW至3.6 MW之间。在第二季度,爱国者风电项目(Patriot Wind project)成为第六个风机平均单机容量超过3.5 MW的在运营项目。展望未来,报告中统计的大多数项目所使用的风电机组铭牌容量介于2 MW和3 MW之间,同时有33%的项目选择3 MW或以上风电机组。
阅读上文 >> 中国陆上风电平均度电成本预计将于2023年后降至全国煤电上网电价水平
阅读下文 >> 草原上的追风者—— 回顾龙源内蒙古西部风电开发历程

版权与免责声明:
凡注明稿件来源的内容均为转载稿或由企业用户注册发布,本网转载出于传递更多信息的目的,如转载稿涉及版权问题,请作者联系我们,同时对于用户评论等信息,本网并不意味着赞同其观点或证实其内容的真实性;

本文地址:http://eastwp.net/news/show.php?itemid=55769

转载本站原创文章请注明来源:东方风力发电网

按分类浏览

点击排行

图文推荐

推荐看资讯
