当前位置: 东方风力发电网>看资讯 >风电运维 > 《逐鹿风电后市场》专题 | 02 技改 以创新为风电场再添活力

《逐鹿风电后市场》专题 | 02 技改 以创新为风电场再添活力

2020-06-18 来源:《风能》作者:孙一琳 浏览数:5055

数量庞大的在运机组逐步催生出一个日益可观的后市场。有研究表明,目前仅运维服务市场的规模就接近300亿元。为此,《风能》杂志通过深入采访重点企业负责人以及行业专家,以“封面故事”的形式,从运维、技改、退役等环节记录了我国风电后市场的发展现状,系统梳理归纳其中存在的关键问题,并有针对性地提出一些应对建议,希冀为进一步优化市场秩序与环境带来启迪。

  数量庞大的在运机组逐步催生出一个日益可观的后市场。有研究表明,目前仅运维服务市场的规模就接近300亿元。为此,《风能》杂志通过深入采访重点企业负责人以及行业专家,以“封面故事”的形式,从运维、技改、退役等环节记录了我国风电后市场的发展现状,系统梳理归纳其中存在的关键问题,并有针对性地提出一些应对建议,希冀为进一步优化市场秩序与环境带来启迪。

  《逐鹿风电后市场》封面专题策划分三部分,本文为第2部分。

  技改还是风机换代:风电后市场的艰难抉择

  技改,以创新为风电场再添活力

  中国风电经过十余年的规模化发展,现有存量风电机组众多。2019 年,中国风电累计并网容量达到2.09 亿千瓦。早期受制于技术和经验等方面的不足,部分投运机组运行表现不佳,不仅无法充分利用风能资源,而且经过多年运行,设备性能指标开始下滑,经济性和安全性等问题凸显。如今,平价上网开启了中国风电的新纪元,而技改作为一项资本性投资则是存量风电场摆脱旧时限制,在新时代持续发力的重要手段。

  ·释放创新活力 追赶数字化浪潮

  多数产业的发展都会在技术创新的驱动下经历频繁的更新换代,风电行业也是如此。多年来,我国风电装备制造业的技术由初期引进、吸收,发展至当下具备整机自主研发能力,机组谱系不断丰富,已拥有适应我国各种特殊环境和不同风况条件的机型。相关技术不仅应用于新机组之上,也在旧机组上充分释放创新的活力,以提升风电机组的发电性能及机组运行的安全性和可靠性,是“以旧迎新”的核心。

  润阳能源技术有限公司总工程师刘昊表示:“早期风电机组设计上会比较保守,同时受技术限制,风轮直径相对较小,无法有效利用风能资源。利用新技术对这部分机组进行提效技改是市场上最为常见的需求。”以MY1.5-82机型为例,该机组在低风速条件下存在载荷设计余量,根据其翼型及风能资源特性对叶片加长和控制策略优化升级后,增加风轮扫风面积和提升气动效率,单台机组发电量提升可达10%以上,大大提高了风电场收益,并且可使业主在3~4年内收回技改投资成本。据了解,叶根加长、叶尖延长、叶片加装格栅襟翼、加装涡流发生器、优化叶片翼型结构等叶片改造均可以提高叶片捕风能力,提升发电量。

  除了针对叶片进行技术改造提高叶片捕风能力之外,对主控系统、变桨系统、齿轮箱等进行一系列创新优化能够提升风电场收益回报。

  提效技改虽是市场主要需求,但并非刚需。对风电场来说,提高机组运行的安全性和可靠性更加迫在眉睫。

  比较典型的例子就是“治疗”引进设备的“水土不服”。欧洲地区雷电活动较少,立足于该地区的叶片制造企业所生产的叶片防雷系统设计耐受水平普遍较低,相关产品不适用于我国强雷暴区域。一段时期内,我国机组、叶片因雷击遭受损失的比例不断扩大,必须加强对叶片的雷电防护,以保护机组在雷雨季的安全运行。意识到这一问题之后,业主、整机企业与第三方企业积极展开合作,剖析原生防雷系统缺陷,钻研叶片雷击损伤特点及接闪原理,最终成功在叶片表面加装雷电导流条,有效增加叶片对雷电的接闪范围,降低了叶片因雷击造成损失的比例。

  早期技改主要以问题为导向,针对机组设计和运行中暴露的缺陷进行改造,但在信息化、数字化、互联网的时代大背景下,越来越多的业主、整机企业和服务商意识到用数字化技术“武装”风电场的重要性。无论是风电装备制造环节,还是风电场运维环节,都引入大量数字化技术进行数据分析,并寻求更加智能化、精细化的解决方案。数字化转型不仅仅是一个潮流,它将推动风电场全生命周期的深刻变革。

  维斯塔斯在全球范围内拥有超过1.13亿千瓦的装机容量,掌握着海量风电机组运行数据,通过大数据分析及人工智能运算,可以预测和分析诊断风电机组的各项指标,为风电场带来切实的效益是该公司孜孜追求的目标。维斯塔斯服务销售负责人GuillermoManzo 提出,“随着平价上网时代的到来,我们越来越多地关注风电场的可预测性,利用大数据分析,提高风电场智能化运行水平,为客户带来更好的服务体验,创造更大的价值收益。”

  与陆上风电相比,海上风电机组运行环境更加恶劣,作业窗口期更短。目前,海上风电在我国发展还处在规模化发展的初期阶段,但有机构测算,海上风电项目技改的投资规模在“十四五”期间将达到1250亿元。中国广核新能源控股有限公司运维事业部副总经理成和祥指出:“海上风电将会向深远海发展,考虑到环境的特殊性,技改的重点在于预测预警研究和冗余设计方面。为尽可能减少出海、降低使用大型船机设备的频率,预测预警研究越早开展越好。”该公司正在联合科研院所、专业研究机构、整机厂商,运用信息化、智能化手段开展相关研究,已进入验证测试阶段。随着研究工作的深入,预测预警系统能通过技术改造进一步嵌入到风电场运行环节中。

  未来,要真正实现风电场的精细化、系统化发展,必须追赶数字化浪潮,大力推进智能化进程。

  ·建立技改规范 恪守安全底线

  现阶段,大多数企业内部拥有独立的技改标准,但行业缺乏通行的标准和规范。究其根本,是因为技改属于定制化产品,每个项目之间有较大差异,其综合效果难以准确评估,短期业内无法形成可执行的标准。但长此以往,市场难免会陷入质量参差不齐、鱼龙混杂、低价竞争的混乱状态。

  针对于此,有专家表示,应从设计研发阶段的规范化管理着手。风电设备的设计宜呈现多元化以适应各异的环境要求,但也应遵循一定的标准,如此有助于未来批量化技改工作的有序开展。

  与此同时,在追求效益提升的路上,安全是行业必须恪守的底线。多位受访者向本刊记者表示,所有技改都要在保障风电机组可靠性、稳定性与安全性的前提下进行价值创造,这也是全行业的共识。

  早些年,各方更多聚焦于技改带来的发电量提升,而忽略了对机组安全性带来的影响。机组吸收更多风能,往往会导致载荷的提升、系统的失配,由此埋下了不少安全隐患。北京鉴衡认证中心解决方案副总监孙少华举例说:“一些机组被加高塔架或移机后,使自身所处环境及周边环境发生了变化,不仅本身载荷会增加,还会对其他机组的风况条件产生影响,致使其他机组疲劳载荷加大;机组在进行控制策略优化或更换部件后,可能影响部件的工作条件,导致超负荷工作。”

  这些安全隐患,轻则可能增加机组故障,影响机组和部件使用寿命;重则会引发机组倒塌,发生机毁人亡的重大安全责任事故。因此,技改必须进行安全评估,通过分析和试验手段来验证改造后部件的安全性和有效性,用科学的管理和技术手段避免上述问题的发生。

  对于需要在复杂环境下稳定运行20年以上的风电设备而言,开发商和技改主体应当高度重视,恪守安全底线。

  ·深度技改为机组延寿

  随着越来越多的机组服役年限开始接近或已经达到设计寿命,对这批机组的处理也将成为后市场服务的重要组成部分。

  对于接近服役期限的机组,是进行深度技改为其延寿还是重新安装新机组,需要业主做出抉择。早期机组的技术成熟度相对较低,故障率偏高,而后期技术成熟度快速上升,机组发电量和可靠性都有一定保障。相对而言,对早期机组进行延寿,存在更高的风险。但在2025年前后,延寿相对于安装新机组的优势迅速提升。

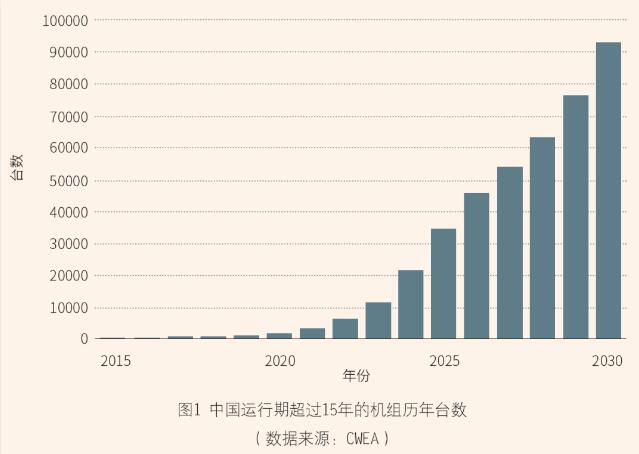

中国有巨大的延寿市场,预计相关需求会在2020―2025年出现

  基于中国可再生能源学会风能专业委员会(CWEA)的历年装机容量统计可以看出,中国有巨大的延寿市场,预计相关需求会在2020―2025年出现,2025年之后市场会激增。就我国装机情况来看,2020年前国内面临延寿的机组容量1MW以下居多;2020年之后将陆续有2MW及以下的机组需要延寿,但依旧以1MW及以下的机组为主;2025―2030年,将逐渐以1~2MW机组为主,1MW及以下机组逐渐退出延寿市场。

  Guillermo Manzo 在受访时分析:“对于老旧风电场和风电机组,业主面临着安全性、经济性等诸多方面的挑战。针对这种情况,可以通过收集风电机组的运行数据进行载荷分析及模拟,计算出机组结构部件的已消耗寿命及剩余寿命,进行全面的健康检查来评估机组现状。”维斯塔斯能为风电项目提供多种延寿计划,通过优化资产、长期运维合作方案及遍布全球的备品备件供应链,提供定制化组合方案,最大限度提高风电场盈利能力。

  至于是否要对风电机组进行深度技改,应当进行机组延长寿命成本和效益的评估,从技术、项目经济性及金融风险等多方面进行分析,确保风电业主投资回报的效益最大化。GuillermoManzo表示:“基于风电场评估与经济性分析,如果深度技改和延寿无法为风电场创造更多经济价值,维斯塔斯还可以为客户提供新机替换的解决方案,同时借助全球布局,帮助客户处理被替换的老旧机组。”

  业主掌握风电场往年运行参数,上述大部分数据都可以被较为准确地预估和分析。相对而言,政策和电价是不确定因素。

  有专家指出,欧洲基本采取无补贴平价上网的模式,延寿的经济性主要受电价的不稳定性影响。在我国,延寿的经济性和决策在早期主要受政策和相对较高的故障率影响,在后期主要受电价影响,包括延寿机组是否采用原定电价和补贴、后期电价是否随市场进行波动等。

  目前,我国对于项目运营期满后资源如何重新配置尚无明确政策,延寿项目电价也无具体规定,但相关部门已经关注到产业的迫切需求。辽宁省发展改革委2019年公开就现役风电机组更新项目事宜征求社会意见,支持现役风电机组更新项目建设,这为行业释放了一个积极的信号。

  与此同时,行业在呼吁相关部门关注电价政策空白的同时需要注意,在没有明确政策的情况下,延寿方案的经济性研究需更谨慎。专家提醒,特别是面对全面平价上网时代的到来,企业应及早开展延寿规划,并确保延寿方案具备足够经济性,能实现较高回报率以应对各种情况。
阅读上文 >> 《逐鹿风电后市场》专题 | 01 完备运维体系 给风电健康一生
阅读下文 >> 《风能》技术 | 大型海上风电机组水平单叶式吊装技术分析

版权与免责声明:
凡注明稿件来源的内容均为转载稿或由企业用户注册发布,本网转载出于传递更多信息的目的,如转载稿涉及版权问题,请作者联系我们,同时对于用户评论等信息,本网并不意味着赞同其观点或证实其内容的真实性;


本文地址:http://eastwp.net/news/show.php?itemid=59087

转载本站原创文章请注明来源:东方风力发电网

按分类浏览

点击排行

图文推荐

推荐看资讯
