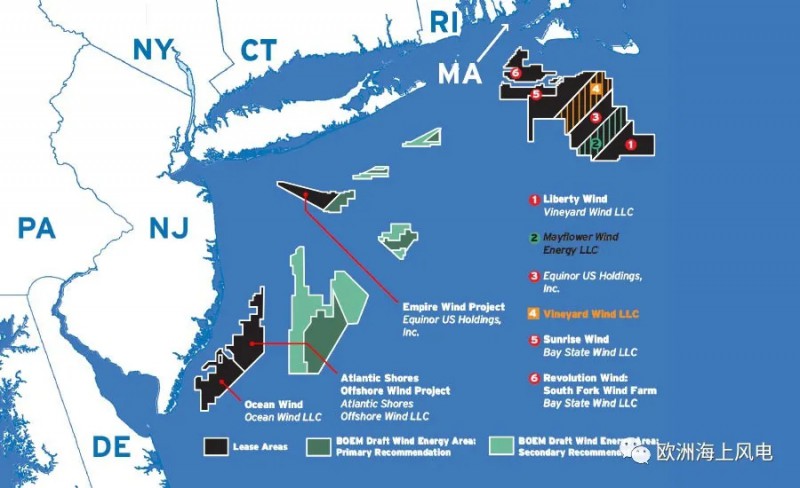

美国首个大规模
海上风电场,800MW的Vineyard项目发生重大变更,项目公司选择GE作为首选风机供应商,取代了此前的MHI Vestas。同时,公司表示,已经撤回了先前提交给海洋能源管理局(BOEM)的申请,将以Haliade-X机型更新申请文件,重新递交。
项目公司CEO表示:“做出暂停推进项目审批的决定是艰难的,但我们相信这对缩短整个项目周期是有帮助的,我们将在准备完申请文件后第一时间提交给BOEM。”
公司估计,这将花费数周时间,不过,不会影响项目在2021年第二季度完成融资关闭,在2023年建成发电。
“选择GE为首选
风机供应商,意味着一家美国公司将在建设美国首个大规模海上风电场的过程中扮演重要角色,这不仅是我们项目的里程碑,也是海上风电这个在未来十年将高速增长的行业的里程碑。”
GE可再生能源海上风电部门CEO表示:“GE被选为美国首个大规模海上风电项目的首选风机供应商,表明市场对我们产品的技术充满了信心。”
小编有话说
事实上,美国的另一个海上风电项目也发生过更换风机供应商的事,小编来给大家捋一捋时间线——
2016年,沃旭能源就其开发的120MW Skipjack项目,向马里兰州公共服务委员会递交了申请,技术方案中选择的是西门子歌美飒8MW风机;
2017年,委员会有条件地批准了沃旭的申请,具体条件是:降低纳税人的风险、为本州带来最大利益、在建设阶段使用当时最先进的技术;
2019年8月,沃旭重新选择GE可再生能源作为该项目的首选风机供应商,选择Haliade-X 12MW机型取代了原来的西门子歌美飒8MW机型,并向委员会提交了机型变更申请。
2020年8月,委员会正式批准了机型变更申请,并表示,选择Haliade-X 12 MW机型“符合《马里兰州海上风能法案》和公众的意见”。
再来看看Vineyard项目——
Iberdrola和哥本哈根基础建设基金(CIP)在2018年5月取得开发权;
2018年11月,项目公司选择了MHI Vestas为首选风机供应商;
项目因为环保原因始终无法通过审批,一拖再拖;
2020年6月,BOEM宣布将在12月公布最终结果——是否允许Vineyard继续推进,以及在何种条件下允许项目继续推进;
2020年10月,项目公司与MHI Vestas签订的首选风机供应商协议过期;
2020年12月,项目公司撤回申请,重新选择GE作为首选风机供应商……
所以说,美国这个自由开放的市场,水还是很深啊……
