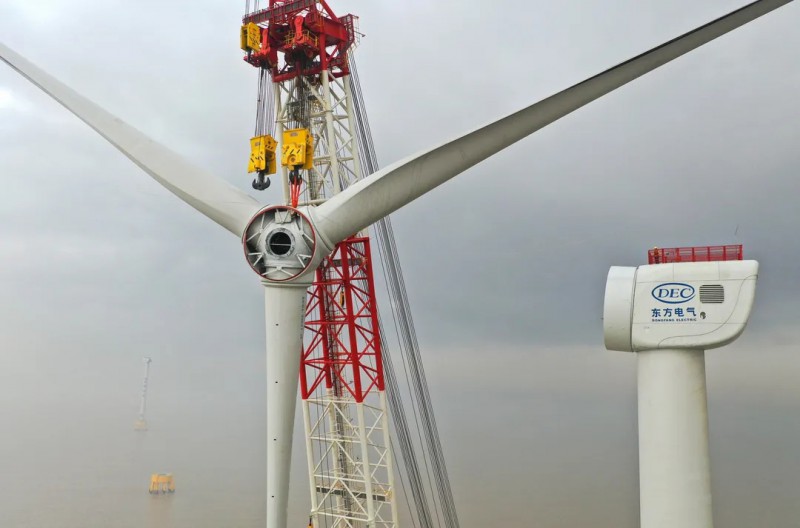

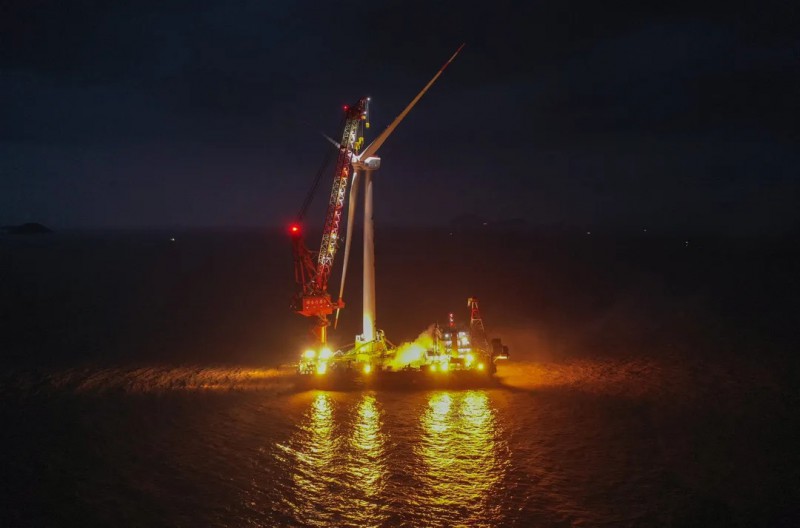

11月4日,浙江玉环一期海上风电项目首台机组圆满完成整体吊装,这是浙南深厚淤泥层海域采用坐底式风机安装船舶完成整体吊装的首台风电机组,为该海域未来风电项目建设提供了宝贵的经验。
浙江玉环一期海上风电项目总装机容量301兆瓦,安装43台东方风电自主研制的D7000-186永磁直驱抗台风型海上风力发电机组。项目所在的浙南海域淤泥层深厚、浪涌周期长,传统的自升式风机安装平台无法进行施工作业,即使采用坐底式风机安装船舶作业也犹如坐在“豆腐”上面一般,船舶晃动厉害,再加上长周期涌浪和风速对船舶的影响,施工窗口期稍纵即逝。
面对前所未有的挑战,东方风电现场团队与总包方细致分析大量的天气、潮水、浪涌、风速等实测数据,充分研判吊装窗口期,不断优化吊装方案,最大限度减少大件起吊节点,创造性采用一个主吊车的主副钩进行塔筒、发电机翻身,现场采取分部吊装作业方式,即根据船舶性能,部分机组先进行塔筒、机舱、发电机吊装,由起吊作业能力更强的主吊船实施叶轮吊装,通过改变作业方式,不断提高吊装效率,顺利完成首台风电机组整体吊装,另有9台机组业已完成塔筒、机舱、发电机吊装工作。
